대구통합전산센터 설립 속도낸다

2020년 목표 내년 8~9월 시공
4609억 투입 5만여 장비 수용
'전자정부2020' 기본계획 일환
'국가 클라우드 센터'로 구축

  • 프린트
  • 페이스북
  • 트위터
  • 카카오스토리
대구통합전산센터 설립 속도낸다

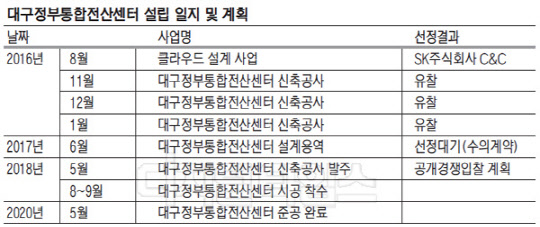

정부가 대구시에 건설예정인 제3 정부통합전산센터 설립을 오는 2020년 상반기까지 완료한다는 목표로 내년 8~9월경 시공에 착수한다.

13일 행정자치부 정부통합전산센터 대구센터추진단에 따르면 현재 건축설계 공모를 진행 중으로 오는 6월까지 설계를 맡을 건축회사를 수의계약으로 선정 완료한다. 10개월간의 설계과정이 끝나면 설계안을 토대로 내년 5월부터 약 3~4개월간 건설 공사업체를 공개경쟁입찰 방식으로 선정할 계획이다.

대구정부통합전산센터는 '정부통합전산센터를 클라우드 컴퓨팅센터로 전환'의 일환으로 추진되는 사업으로, 전자정부 2020기본계획 '지능정보기술을 활용한 첨단행정 구현'을 위한 핵심 '국가 클라우드 센터'로 구축될 예정이다. 이 사업에는 총 사업비 4609억원이 투입돼 최대 5만여 전산장비를 수용한다.

당초 대구통합전산센터는 2018년 하반기 완공예정이었으나 설계와 시공을 한 건설사에 일괄하는 '턴키방식'으로 발주돼 세 차례나 유찰됐다. 건설사들이 턴키방식으로 들어가면 설계 과정에서 사업비가 증가해 수익성이 떨어진다는 판단으로 참여를 외면했기 때문이다. 정부는 이번 분리 발주 결정으로 또 다시 유찰될 가능성을 적게 보고 있다. 실제 정부가 오는 2021년 준공을 목표로 하는 공주 정부전산백업센터도 턴키방식으로 발주가 진행돼 7번 유찰을 겪으며 3년간 설립이 지연됐지만, 분리 발주 이후 지난해 말 설계에 들어갈 수 있었다. 대구시 또한 지난 3월부터 대구통합전산센터 부진입도로 건설공사를 실시해 올해까지 완공한다.

한편 대구시 동구 도학동에 위치한 설립 부지에서 문화재 발굴이라는 변수도 남아있다. 현재 정부통합전산센터는 문화재청에 등록된 나라문화연구원을 통해 '문화재지표조사'를 실시하고 있다. 이 조사는 건설공사 시행에 앞서 특정지역 안의 노출된 유물이나 유적의 분포 여부 가능성을 조사하는 것이다. 대구 도학동은 동화사 등 유서 깊은 사찰이 위치해 있는 만큼 문화재 발견 가능성이 있으면 시공은 연기될 수밖에 없다.

통합전산센터 관계자는 "우리나라가 역사가 깊은 만큼 공사 면적이 3만제곱미터 이상이면 문화재 지표조사를 무조건 받는다"며 "만약 문화재가 나오면 그것을 먼저 발굴해야 해 시공이 늦어질 수 있지만 현재로선 가능성을 낮게 보고 있다"고 전했다.

이경탁기자 kt87@dt.co.kr

[저작권자 ⓒ디지털타임스 무단 전재-재배포 금지]
